近期,电动汽车广泛推广引发的充电问题日益凸显。2024年6月,四川省政府办公厅发布了《四川省充电基础设施发展规划(2024—2030年)》。该规划着重于解决充电难题,注入了新的活力,同时引起了社会各界的广泛关注。

建设成果显著

四川充电桩建设加速,2025年目标能否提前实现?  第1张

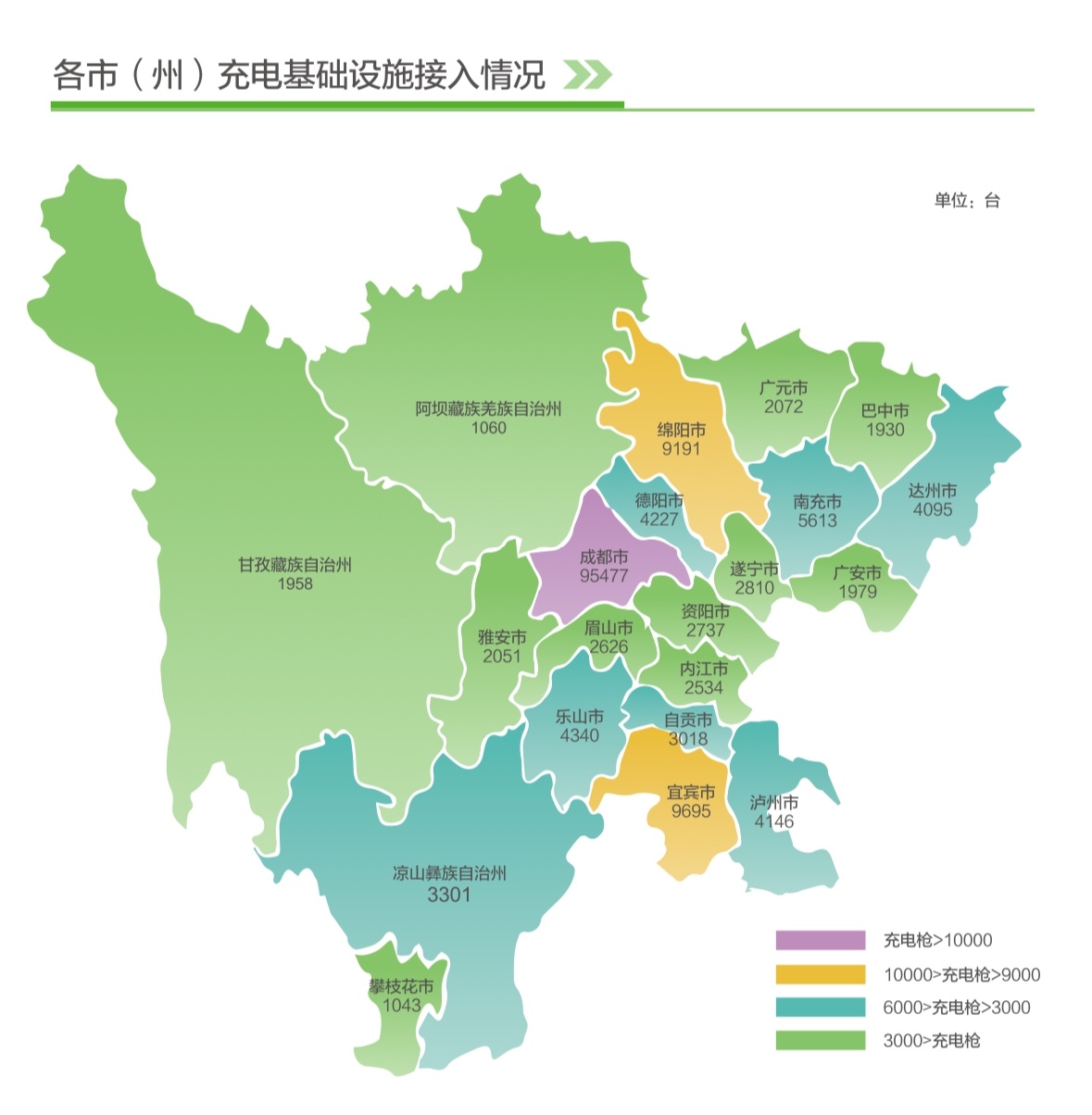

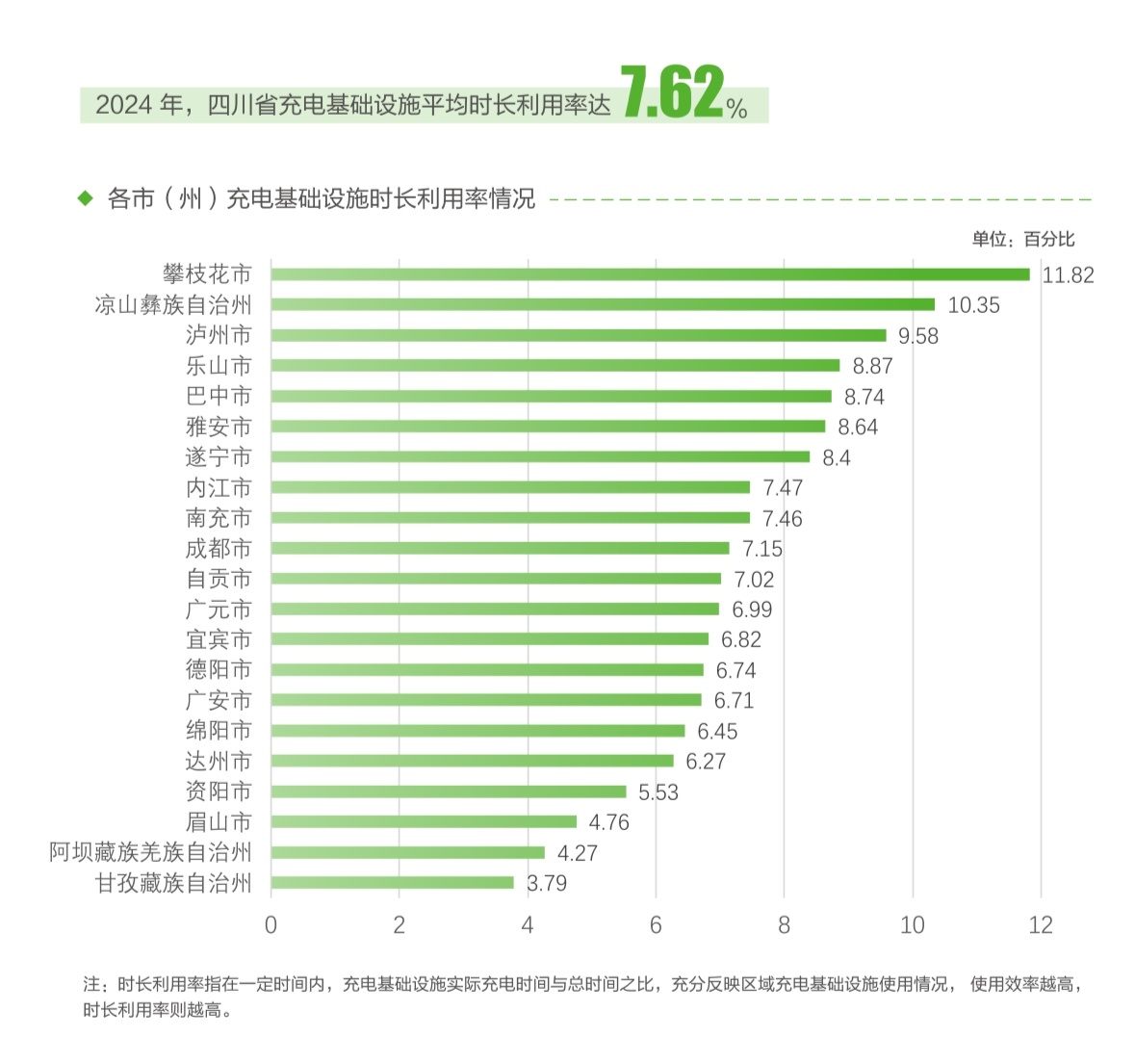

四川省能源局公布的数据表明,到2024年末,该省已安装充电桩数量达到81.97万台,较上年同期增长124.14%。这些充电桩的总功率达到了1220.83万千瓦。根据《四川省充电基础设施2024年度运行分析报告》,在充电基础设施总量方面,四川位居全国第十,总功率排名第九,充电量位列第七,显示出其建设进展迅速。

农村布局推进

四川充电桩建设加速,2025年目标能否提前实现?  第2张

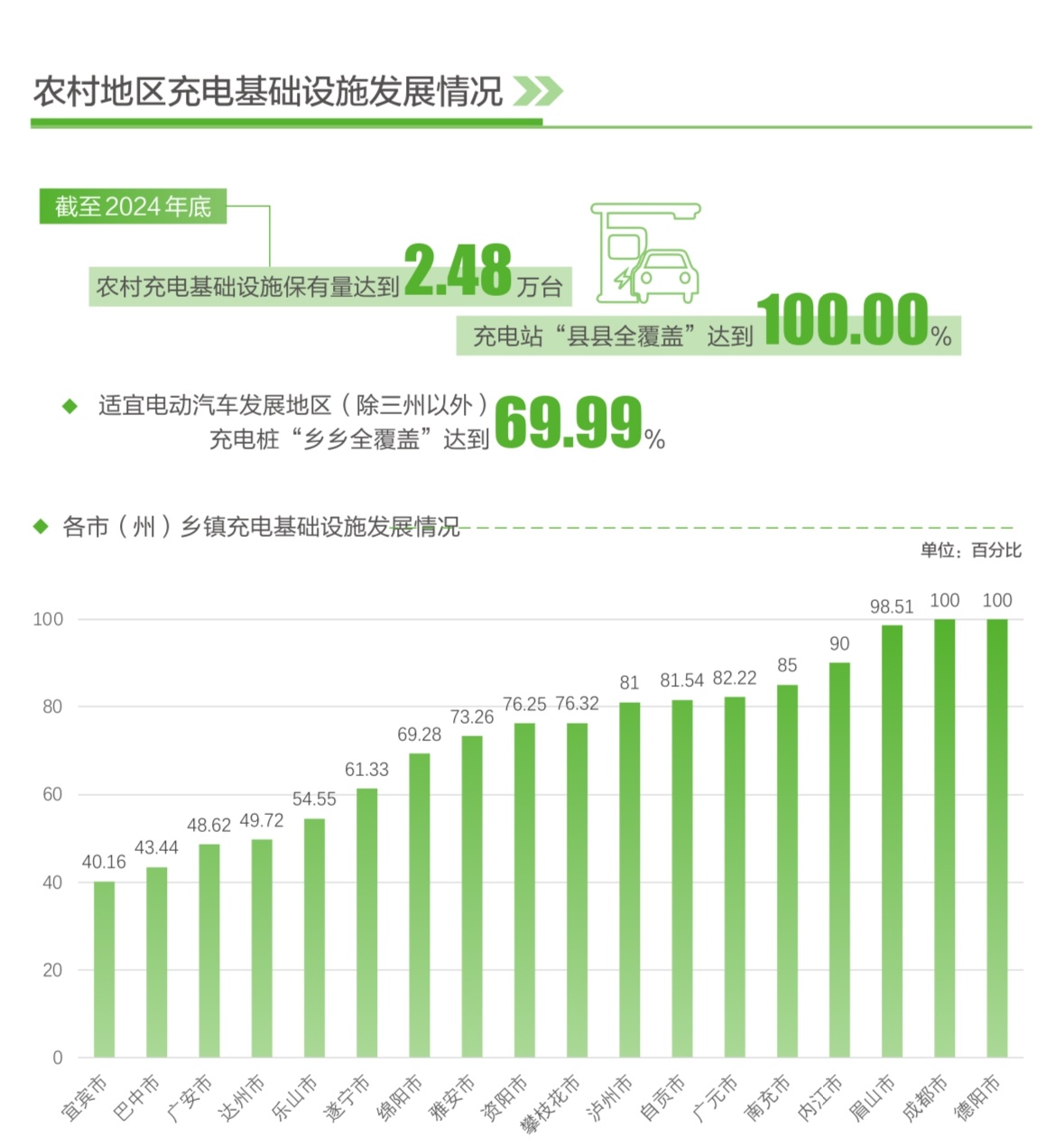

《规划》的目标是解决农村地区的充电难题,预计到2025年,阿坝、甘孜、凉山三州的各县都将实现充电站点全面覆盖。同时,其他市将确保乡镇充电基础设施的全面覆盖。全省农村公共充电桩的数量预计将达到2.2万台。到2024年末,该省农村地区充电站点已实现县域全覆盖,充电桩总数已增加到2.48万台。截至目前,16个市州尚未实现乡镇层面的全面覆盖。面向未来,建设任务仍将遭遇众多重大挑战。

高速布局完善

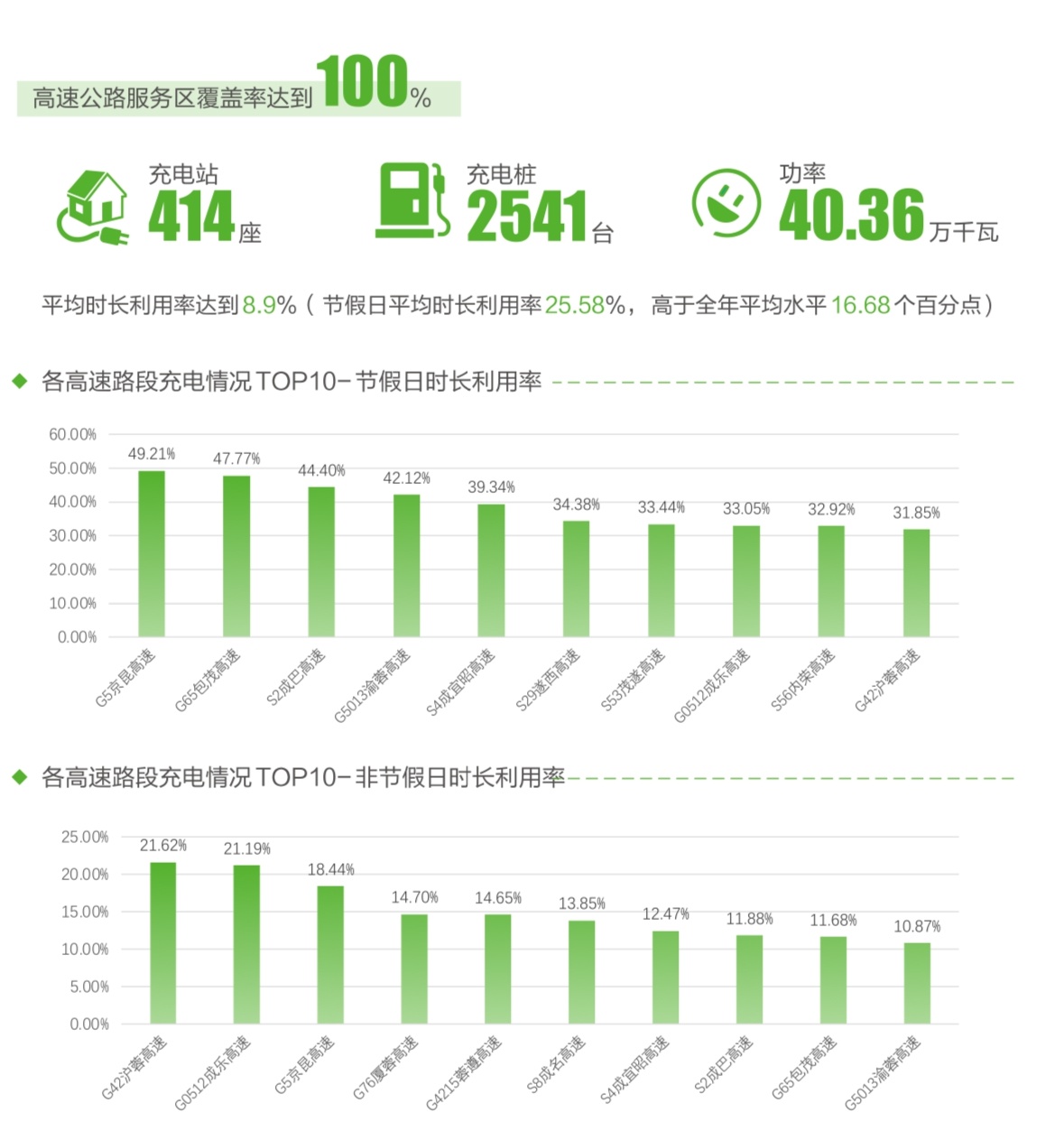

《规划》针对高速公路充电难题制定了应对措施,提议在成渝两地关键的高速公路服务区加快超充站的建设与规划进度,并推广换电站的试点应用。预计到2024年年末,四川省的高速公路服务区将增设414个充电站点,配备2541台充电设备,以实现服务区充电设施的广泛覆盖。卿明彬,四川蜀道新能源科技发展有限公司的执行董事,提到该集团已对高速服务区的充电设施进行了全面布局。目前,这一布局已覆盖全省运营充电站的90%以上。在覆盖区域中,超充桩的比例达到了大约45%。

四川充电桩建设加速,2025年目标能否提前实现?  第3张

小区智能示范

全省正大力推广“智慧小区”示范项目,该项目的运营管理由外部企业承担。项目内配备了智能有序的充电设施,通过优化充电时间表和功率分配,有效提升了小区的充电效率。此举不仅满足了居民的充电需求,还极大地提升了他们的生活质量,并为小区充电管理的难题提供了创新解决方案。

创新应用亮点

四川充电桩建设加速,2025年目标能否提前实现?  第4张

四川省正努力将充电站与需求响应机制相结合,尤其在推广大功率充电和车网互动等创新应用方面成效显著。园区内已开展双向充放电技术(V2G)的试点项目,截至2024年,已成功实施8次反向供电,累积供电量达到了2001.6千瓦时。本年度,特来电计划针对多地的V2G技术实施改造与升级措施,预计将完成50座充电站的升级工作,同时增加超过300台的双向充放电设施。

未来目标宏伟

四川充电桩建设加速,2025年目标能否提前实现?  第5张

四川省旨在2030年前增加293万台充电桩,预计总功率将达到2956万千瓦。这一规划在全国省级层面显得雄心勃勃。随着政策逐步落实和市场持续发展,这些目标有望逐步达成。此举将有效促进四川省电动汽车产业的繁荣。

四川在充电设施建设领域即将遭遇挑战,欢迎各位在评论区发表见解。同时,敬请各位为本文点赞并转发。
