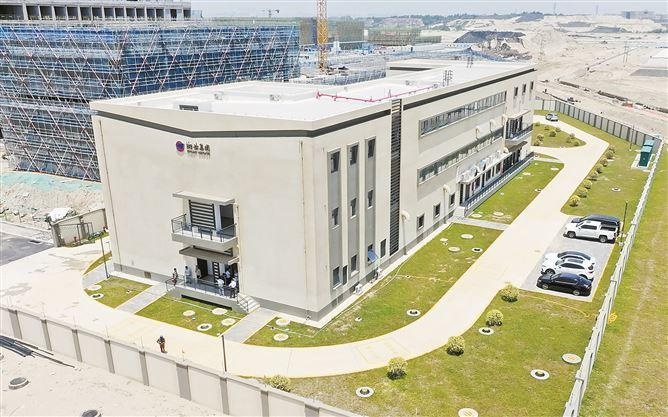

厦门翔安国际机场的110千伏中心变电站已于近日完成供电接入,并正式开启了运营模式。此举为机场的持续发展奠定了稳固的电力基础。这一重要进展引起了广泛的关注,下文将对此进行详尽的阐述。
送电标志项目投入使用
昨日,厦门翔安国际机场的110千伏中心变电站已顺利完成三台主变中性点接地刀闸的断开操作。此举意味着该变电站的电力供应已顺利接入并投入使用,机场的电力通道亦正式启用。该重要电力设施的高效运行,为机场后续工程的顺利进行提供了有力保障,并且,对厦门翔安国际机场的整体建设给予了稳定的支撑。
项目投资与建设情况
厦门翔业集团负责了该项目的资金投入和施工建设,该项目的总投资金额达到了1.25亿元,并配备了三台63兆伏安的变压器。自项目启动以来,厦门翔安国际机场的建设指挥部在统筹规划和协调工作中扮演了关键角色。翔业集团与国网厦门供电公司保持着紧密的合作,共同实施了挂图作战、施工计划优化、多作业面并行施工等多项策略。这些措施有力地确保了工程建设的顺利进行,同时,消防备案、竣工验收以及并网验收等关键环节均按时完成。
保障后续用电需求
福建兆翔机场建设有限公司机电工程部副经理黄远程指出,厦门翔安国际机场正加速推进机电和精装修工程的施工步伐。该工程计划在本年度末进入大规模的联合调试阶段,届时对电力资源的需求将非常巨大,而目前常规施工所使用的电力已无法满足这一需求。110千伏中心变电站已成功启动运行,该变电站将向机场的关键设施、机房调试及未来转场运营活动提供持续的电力保障。
电工集团积极作为
为确保关键电力项目接入工作按时完成并迅速投入使用,厦门电工集团作为承建单位,强化了“三争”精神,全力推进变电站建设进度。集团与指挥部门及业主单位保持密切交流,共同协调各项工作,通过各方的共同努力,有效解决了施工现场道路通行、临时水电供应等施工难题。该集团在施工领域实现了技术革新,实施了一种地下与地面同步施工的策略,这一措施有效地缩短了工期延误,总计挽回的工期累计达五十天。
严格把控设备质量

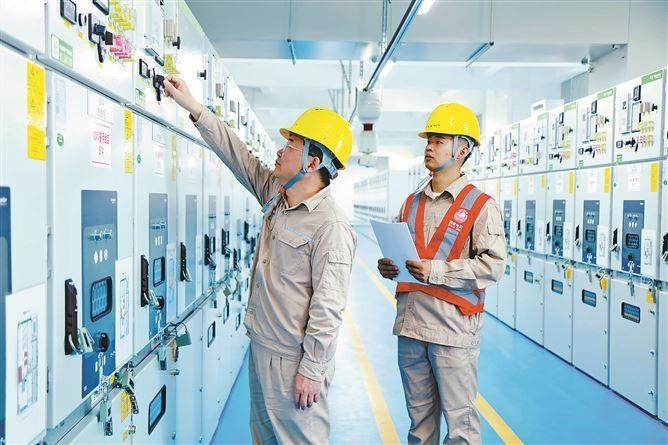

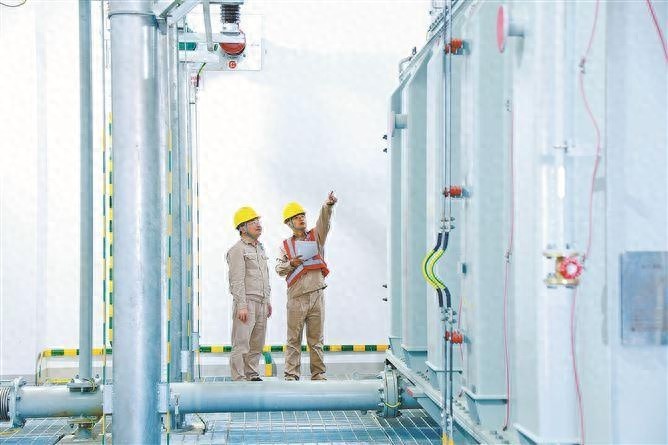

变电站落成后,其主要任务是为机场核心区提供电力供应,这一任务对项目的建设规格提出了更高的标准。厦门电工集团在推进工程进度的同时,对设备采购和生产厂家监造环节进行了严格的监管,并且,对产品质量控制也采取了严格的手段。该项目一次性顺利交付并投入使用,包括3台63兆伏安的变压器,这批设备数量众多。整个过程,从设备进场开始,包括安装、调试和验收,都仅用了短短四个半月的时间,这一效率令人印象深刻。
智能化配置亮点凸显
该工程是一项针对智能化变电站的建设计划,其中纳入了全天候工作状态的巡检机器人装置。此装置显著提升了变电站的运行安全与稳定性。同时,这一配置也充分展现了该项目的科技含量以及其在行业中的领先地位。
厦门翔安国际机场的110千伏中心变电站已正式启用,此举预计将为机场建设带来哪些具体正面影响?敬请点赞并转发本文,我们亦热切期待您在评论区发表您的见解。
