1月15日至22日期间,甬舟铁路施工导致35kv岑子3111线与港册3112线18号至21号杆塔段线路迁移。这一变动无疑是近期的重要事件。事件涉及桃夭门大桥水域的交通管理,众多船舶需遵守规定绕行或停泊,这将对水域航运产生一定影响。众多从业者对此表示高度关注。

甬舟铁路施工期间,桃夭门大桥交通管制8天!你准备好了吗?  第1张

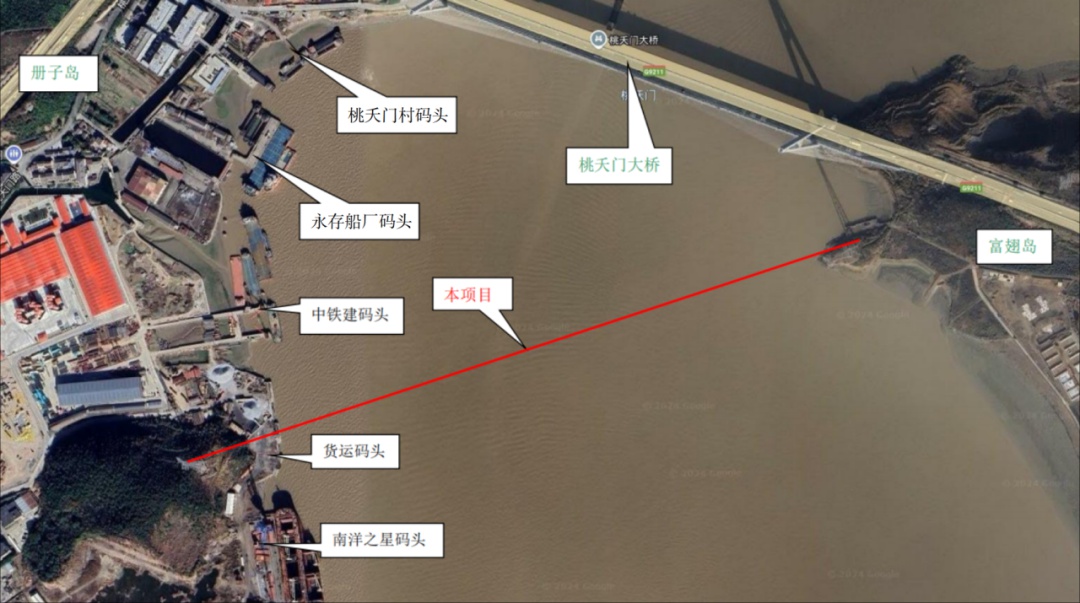

施工期间线路迁改详情

甬舟铁路施工期间,桃夭门大桥交通管制8天!你准备好了吗?  第2张

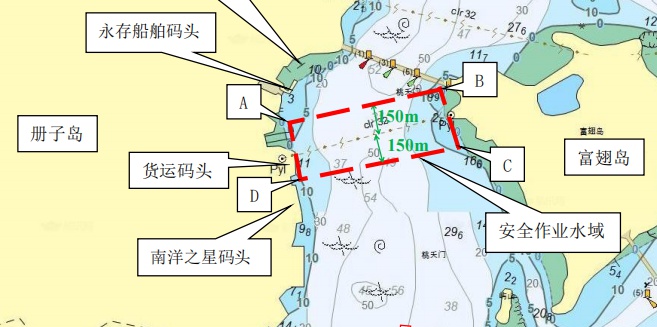

1月15日至1月22日期间,对特定线路的杆塔段实施迁移。作业区域的安全水域已明确界定,位于架空线两侧各150米。具体坐标如A点,位于北纬30°05′49.6″,东经121°57′11.8″。该范围精确标定了作业区域,并依照施工安全规范严格设定。

甬舟铁路施工期间,桃夭门大桥交通管制8天!你准备好了吗?  第3张

甬舟地区的项目正在进行中。在此过程中,相关水域将面临一系列后续效应。一方面,施工团队需确保作业安全;另一方面,他们还需努力减少对周边航运活动的影响。这对他们来说无疑是一项艰巨的任务。

安全作业区图示与范围

作业区域的安全界限以红色图示标明,具体坐标显示了作业区的精确范围。这样的标识便于提醒经过的船只,使航海者能够直观地识别受控区域。在确定这一区域时,需综合考虑多方面因素,包括水域的航行状况以及电缆迁移工程的实际需求等。

在制定该图示区域的规划时需保持严格,否则错误可能引发误入增多,对施工及船舶航行构成严重威胁。此区域的科学规划充分展现了对于作业安全与航行秩序的高度关注。

交通管制日期与时段

自1月15日至1月22日,为期8天的白天时段实施管制。每日的管制时间从早上8点至下午5点。此管制安排基于施工的密集性和经济效益考虑,旨在白天作业以确保施工的安全与品质达到最高标准。

在这段时间内,航运公司需预先制定运营策略的调整。众多船只需依据规定时段来安排航行路线。同时,在规定时段内,若船只误入,需迅速采取应对措施,确保船舶及电缆的安全。

船舶分类管制方式

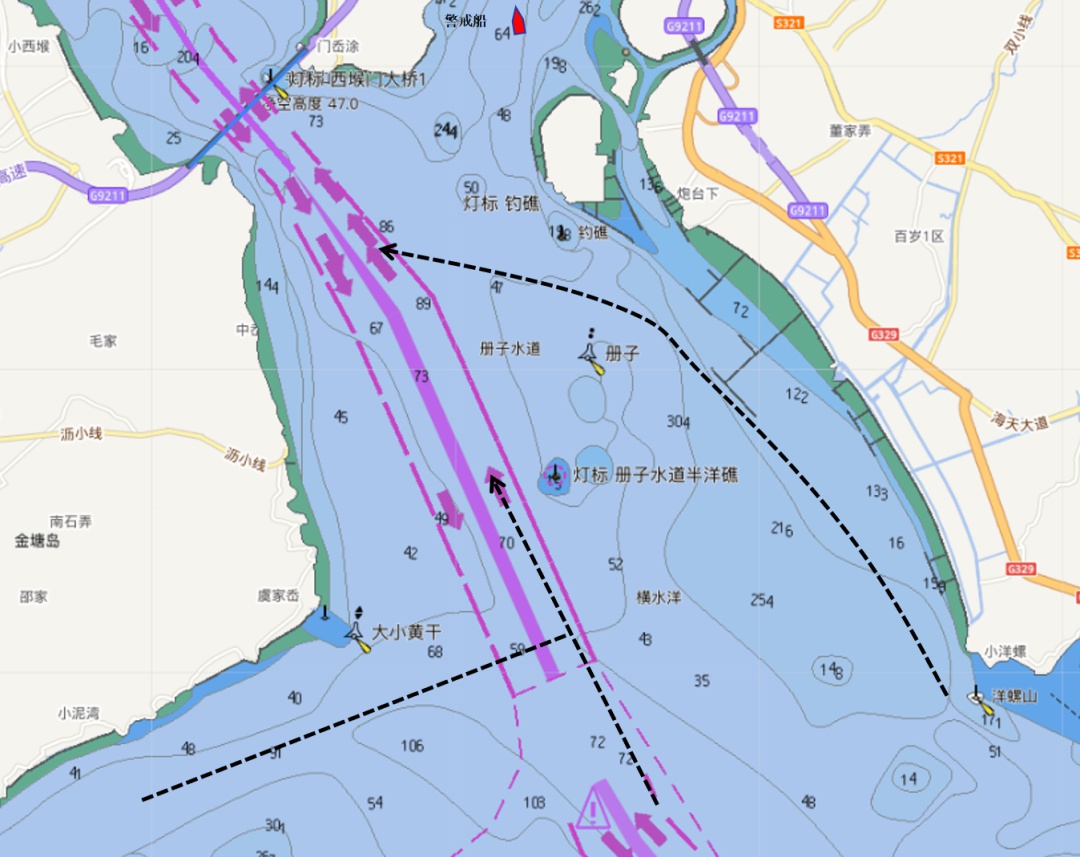

富翅岛东侧是500吨级及以下船舶的绕行路径。对于超过500吨级的船舶,有更多选择,包括通过西堠门大桥金塘大桥水域。特别提醒,通过西堠门大桥时需注意选择流速较缓的时段。这一安排基于船舶尺寸,兼顾了适应性和航行安全。

船舶可选择在安全水域停泊,但必须向舟山VTS或定海海事处提出申请,并等待解除管制后才能通过桃夭门大桥。针对不同等级的船舶,实施差异化的管制措施,以确保既能满足施工需求,又能兼顾航运需求。

船舶航行安全规定

从金塘方向驶来的北上船只等,必须执行多项安全程序,包括以大角度横穿航道,向指定水域报告船只状况并遵从指挥等。同样,驶向南的船只亦需在抵达指定航门前主动通报信息,并接受管理。这些规定旨在保障船舶在受控区域周边航行的安全和秩序。

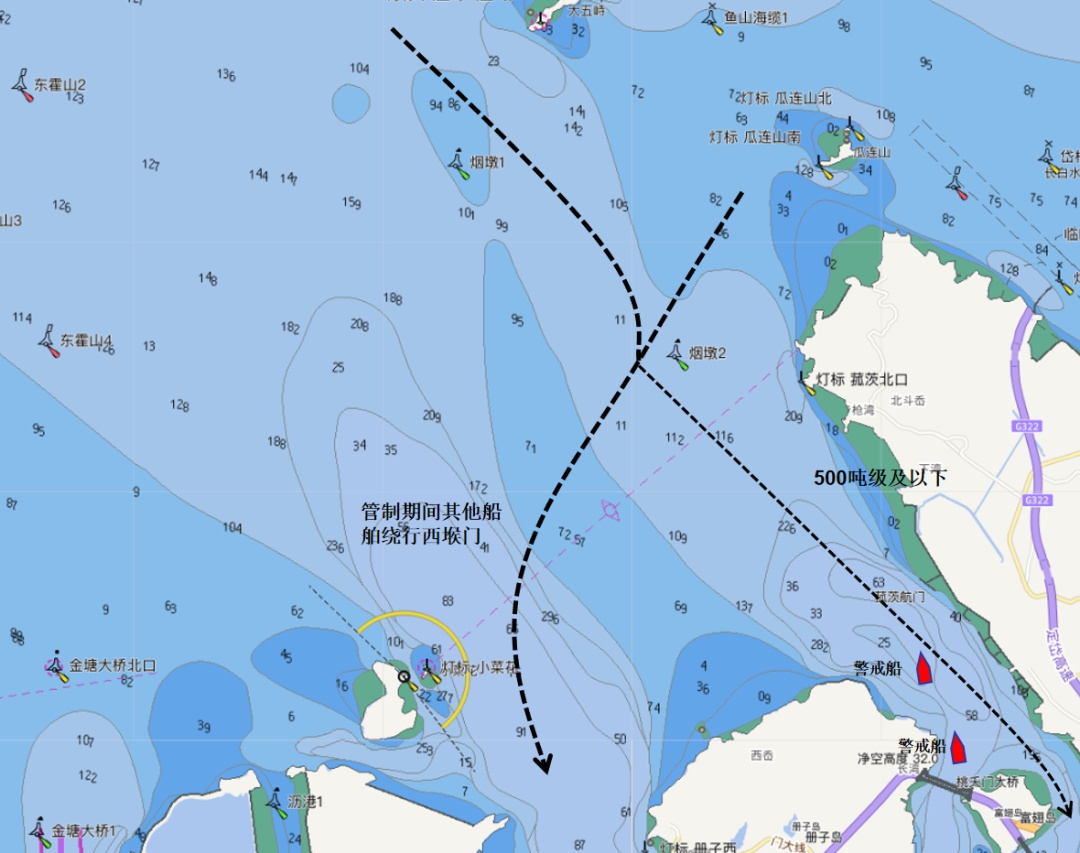

甬舟铁路施工期间,桃夭门大桥交通管制8天!你准备好了吗?  第4张

航行中船舶须遵守规定,此举可降低与施工及他船的碰撞风险。此举确保了管制期间航运安全,并有利于施工顺利进行,同时减少船只延误带来的损失。

现场警戒规定

“博洋之路”等船只执行现场警戒任务,运用航行警戒措施,通过VHF16频道对船只进行引导。这些警戒船只于管制区域内扮演着至关重要的角色,宛如守护者一般确保了施工区域内的航道安全。

甬舟铁路施工期间,桃夭门大桥交通管制8天!你准备好了吗?  第5张

这些设施为迷失船只指引方向,确保了施工期间的航道畅通,同时为其他航行船只增添了额外的安全防护。

大家如何看待这些交通管制措施对物流行业及地区经济可能产生的影响?欢迎发表您的看法并参与讨论。如认为本文具有参考价值,敬请点赞并予以转发。
