安置点建设现况

3月22日,资兴市兴宁镇的福兴苑安置点工地忙碌异常。施工队负责人黎明透露,高压配电设施的建设工作已初步完成。目前,施工现场正专注于电缆的铺设和楼道配电箱的安装。此安置点的建设分为两个阶段,第一阶段已建成并交付了200套住房,这些住房在春节期间投入使用。第二阶段,即450套住房,已完成了抽签分配,现在正处于室内环境施工阶段。

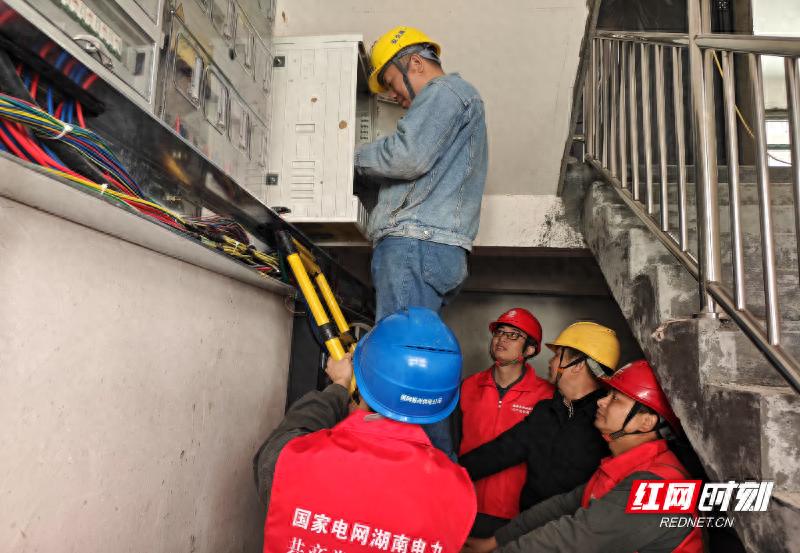

兴宁镇安置点二期供电冲刺,3月底能否如期送电?  第1张

供电公司积极尽责

为确保安置点二期项目电力供应的及时到位,国网资兴市供电公司积极履行社会责任。自工程进入临时用电阶段,公司便迅速启动了勘察设计流程,科学规划供电方案,与安置点整体建设同步进行。公司优先开展勘察、施工和送电工作,并提供了免费的装表服务。面对工程量大等困难,公司迅速成立了专项工作组,加快了施工进度。

协同施工提效保障

为增强施工效率,该电力公司开展了现场操作指导,保障电力分配与建筑安装、管道铺设同步推进。这一措施旨在确保民众能快速接入电力,尽早投入使用,并高效使用电力。此外,此举亦有助于改善施工流程,保障民众能够及时入住。

应对天气加班加点

近期,持续的雨天对施工进度造成了干扰。郴州郴能电力公司资兴安装分公司迅速启动应急措施,增派了施工人员。公司实行了“5+2”及“白加黑”的工作模式。此外,还配备了专职监督员,他们负责监控施工质量、进度和安全,旨在确保人员安全的前提下,严格控制质量,保证工程进度,并全力以赴加速接电装表作业。

一期送电周到服务

国网资兴市供电公司携手施工队伍,顺利实现了安置点一期电力供应的保障。在春节来临之前,200户居民已搬入新居。供电公司不断对线路及计量设施进行巡检,并向居民普及安全用电常识,同时派发了“便民服务卡”。李含英等首批安置居民对供电公司的细致服务给予了高度赞扬。

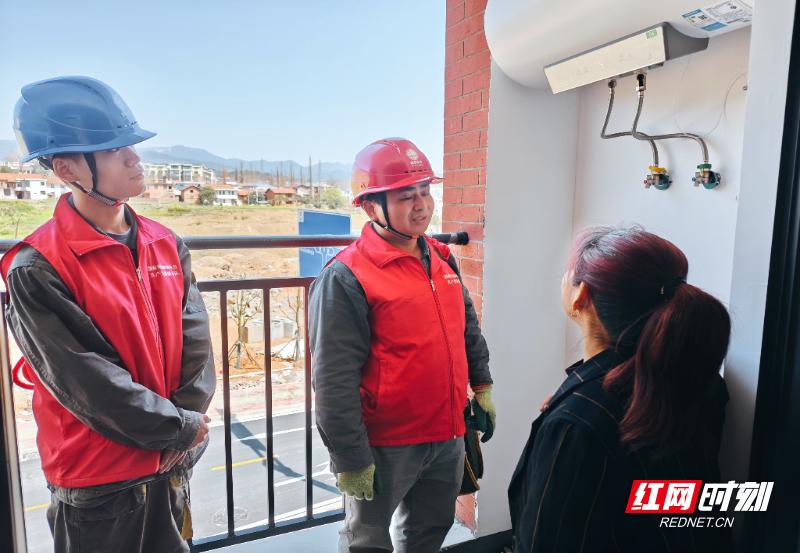

兴宁镇安置点二期供电冲刺,3月底能否如期送电?  第2张

二期进展接近七成

截至22日,国网资兴市供电公司在安置点二期安装了四台箱变。此外,他们还完成了3.8公里的低压电缆敷设,10公里的管道铺设,并安放了489个智能电表。这些进展已占总配电工程量的七成。施工人员正全力投入,践行着“人民电业为人民”的承诺。

公众对于国网资兴市供电公司采用的电力供应保障模式存有疑虑,主要疑问在于该模式是否适合其他地区借鉴与模仿。
