项目进展重大突破

2月27日,能源集团旗下惠来电厂的5、6号机组扩建项目取得显著突破。6号机组发电机定子模块成功吊装到位,精确度达到了“零偏差”的严格要求。这一成果比预定时间提前了89天,正式开启了6号机组主机的安装进程。同时,整个项目的施工速度也显著提升。

惠来电厂的扩建项目备受瞩目,其每项进展都与能源供应等多个重要领域密切相关。定子安装环节得以精确完成,这不仅为工程提供了稳固的保障,同时也为后续工作的顺利进行打下了牢固的基础。

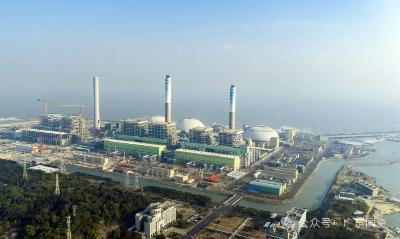

惠来电厂扩建工程为何能提前89天完成关键节点?揭秘背后的技术突破  第1张

重点项目基本情况

2024年,广东省将致力于加速推进惠来电厂的扩建工作。计划新增两座装机量为100万千瓦的燃煤发电机组。这些机组将应用全球先进技术的超超临界二次再热技术。此外,循环冷却系统将采用单元制直流冷却供水模式。项目还将配套建设烟气脱硫脱硝设备以及污水处理设施。

总投资额高达80.5亿元的项目,由能源集团旗下的广东粤电靖海发电有限公司主导建设。项目规模庞大,技术领先,对区域能源配置和未来走向产生了显著效应。

巨大的能源贡献

惠来电厂扩建工程完工后,其年上网电量预计达到88.4亿千瓦时,这一数据相当可观。该电量足以供应约440万户家庭一年的用电。项目的推进将改善粤东地区的电力布局,增强能源使用效率,并且明显提升广东在大型、高效发电机组领域中的比例。

该计划对于新型能源体系的构建贡献显著,向该地区输送了稳定且充足的电力,确保了经济社会的持续进步,并提升了居民生活的便捷性。

定子的关键吊装

6号机组的发电机定子重量为409吨。该设备包含三个主要部件:超高压部分重180吨,高压部分重220吨,中压部分重320吨。此类大型设备的吊装作业存在显著的技术难题。

靖海发电公司为实现预定目标,引入了“码头浮吊与SPMT车辆配合运输”的创新多式联运策略,成功克服了重型设备水上运输及厂区狭窄通道的运输挑战。在吊装作业阶段,该公司运用汽机房的双行车联动机制和470吨级的专用吊装设备,实现了微米级别的精确定位,确保了吊装作业达到了“零误差”的标准。

企业的使命担当

靖海发电公司,作为能源集团的一部分,其装机容量在集团内部位居首位。该公司坚守能源国有企业的职责,专注于能源核心业务领域。公司积极履行责任,确保能源供应的稳定性,积极推动项目进展,同时努力推进绿色低碳的能源转型。

2024年,该企业上网电量累计达157.5亿千瓦时,与揭阳市2023年工业用电总量相当。作为地区能源供应的重要支柱,该公司有力支撑了地区经济增长,提供了稳固的能源支持。

惠来电厂扩建工程为何能提前89天完成关键节点?揭秘背后的技术突破  第2张

未来的冲刺目标

靖海发电公司将执行省委“1310”规划,着力实现“十四五”规划中关于建设新能源集团的目标。在未来的工作中,公司计划强化施工监管,增加资源与人力资源的配置,以确保项目能够按期顺利投产。

公司致力于将扩建项目打造成为行业的典范与示范工程。该目标旨在为广东省迅速构建起具有国际竞争力的现代产业体系提供稳固的能源支持,并发挥积极的促进作用。

业界高度关注,惠来电厂扩建项目可能对区域能源结构产生重大影响。各界人士正热烈探讨,该项目可能对当地能源状况带来哪些显著变化。
