10月30日,在自贡市大安区恐龙大道中段,220千伏向园南、北线迁改工程正在稳步进行。现场可见崭新的铁塔,电力工作者们正忙碌作业。该工程不仅关乎城市建设的进步,更凝聚了工作者的辛勤付出。
工程概况阐释
自贡市东北部的新城构成了东部新城的关键组成部分。该区域的规划面积达到了34平方公里,涵盖了众多不同区域。目前,220千伏的输电线路南北穿越该地,对建设造成了影响。国网自贡供电公司已决定对部分线路进行迁移和改造。该工程将新建34座铁塔,线路总长度达到15公里。这一举措凸显了迁改工程规模之大及其对东北部新城建设的重要性。具体工程数据详实准确地揭示了工程的规模与面临的挑战。
工作开始前安全提醒
清晨时分,迁改工程正式启动了当日的工作流程。负责人杨远靖展现出了极高的责任感。在班前会上,他详细且严肃地说明了当天的作业风险以及安全防范措施,并对登杆作业人员进行了再次的安全警示。他强调,上下铁塔时必须使用攀登自锁器,杆塔作业要采取双重保险措施,确保移动过程中始终有保护措施。鉴于当天的工作涉及诸多危险操作,这些安全提示充分体现了对工作人员生命安全的高度重视。
登杆准备工作

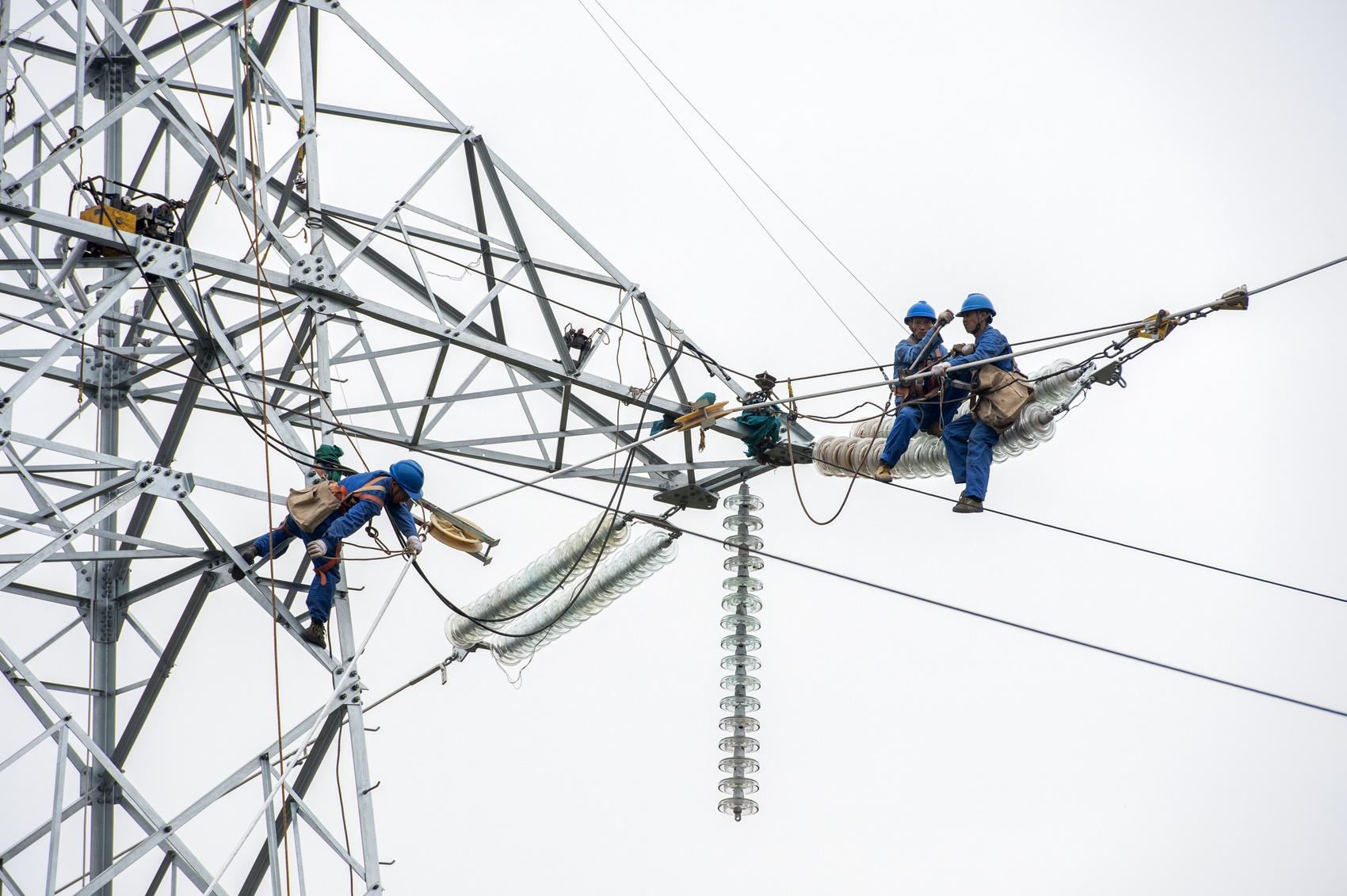

现场作业人员包括唐友、马代军、吴怦和王怀友四位。在负责人的严格监督下,他们依次借助攀登自锁器攀爬至新建的13号铁塔,该塔高达36米。这一看似平常的操作实则潜藏风险。尤其是铁塔的高度达到36米,任何小失误都可能引发危险。此外,他们即将进行的导线展放工作,是整个迁改工程的关键步骤。
现场工作部署
当天进行的高空放线作业涉及110千伏向胜线停电跨越,针对这一复杂环节,现场已做好充分准备。国网自贡供电公司的现场安全监管人员杨利明表示,已在该跨越段两侧的来电方向安装了接地线。现场聚集了施工方、监理人员、项目部成员、安全监管人员以及到岗的领导等各方人员。他们共同关注作业中的风险点,致力于确保现场的安全。
导线展放工作进程

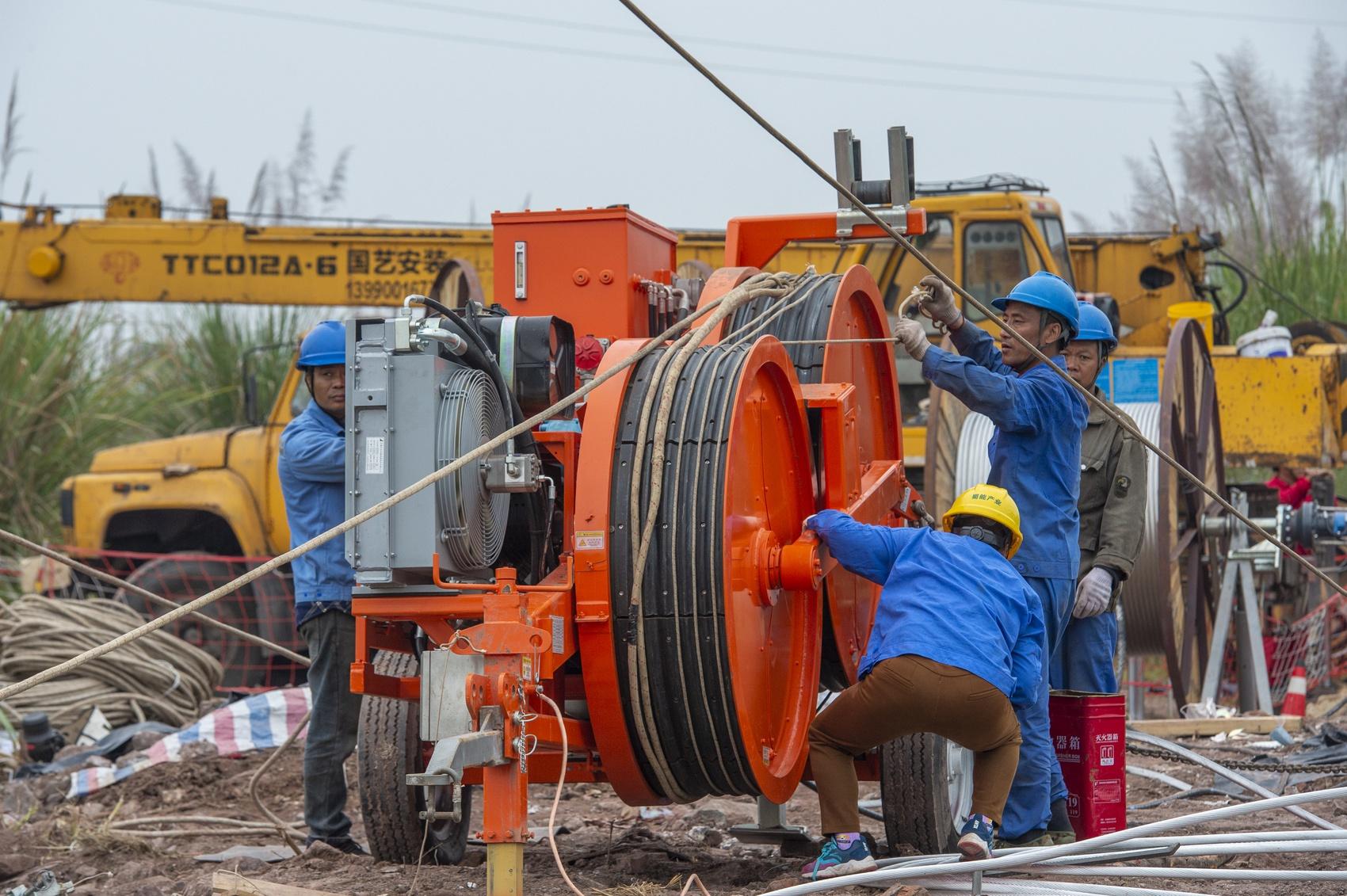

上午8点前后,相关作业启动。在13号和15号塔上,各4名作业人员已就位。随后,牵引机和张力机投入运行。地面上的3名工作人员操控牵引机,与张力机协同作业,通过牵引绳将导线以恒定速度提升至塔顶,并均匀展开于两塔之间。这一流程的实现,既依赖于机械设备的协作,也仰赖工作人员精湛的操作技艺。
导线固定收尾工作
导线展放完成后,后续工序依然至关重要。塔上的工作人员对导线进行了一系列处理,包括将其压接到耐张线夹中,并悬挂至绝缘子串。在当天的任务中,13号塔与15号塔之间需完成5段,每段长度为600米的导线展放与固定作业。这一任务明确了当日的工作量,并设定了相应的额度标准。
